連日來,多地持續高溫,進入“炙烤”模式。炎炎烈日下,當人們在空調房享受清涼時,安徽路港所屬各項目的參建人員經受著高溫“烤”驗,用汗水和堅守推進項目建設邁入快車道,為打贏超產攻堅戰堅守一線。8月份,8個項目實現滿產超產。

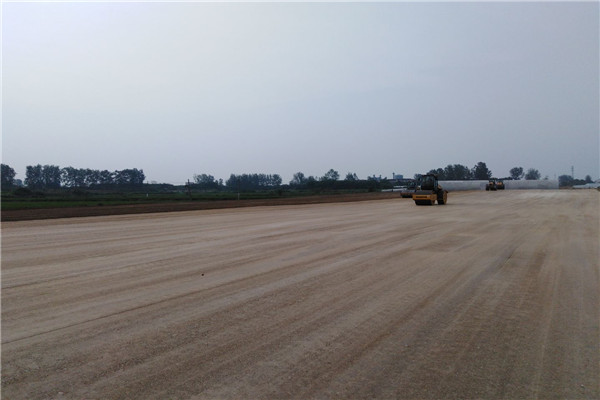

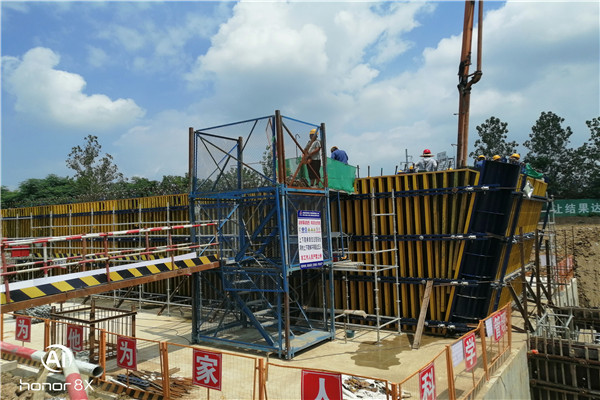

滁天高速CT-02標8月計劃產值1260萬元,實際完成1573.83萬元,超額完成313.83萬。小結構于8月15日完成月計劃,超額完成9道;特大橋墩柱于8月24日完成月計劃,超額完成4節。
滁陽路橋項目避開高溫時段施工,八月份計劃產值665萬元,實際完成產值666萬元,完成100.15%,圓滿實現產值目標。

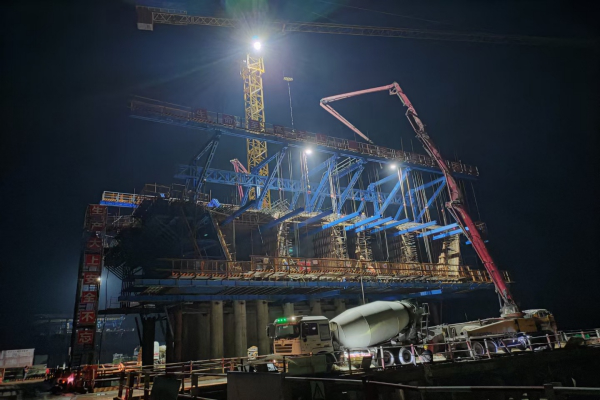

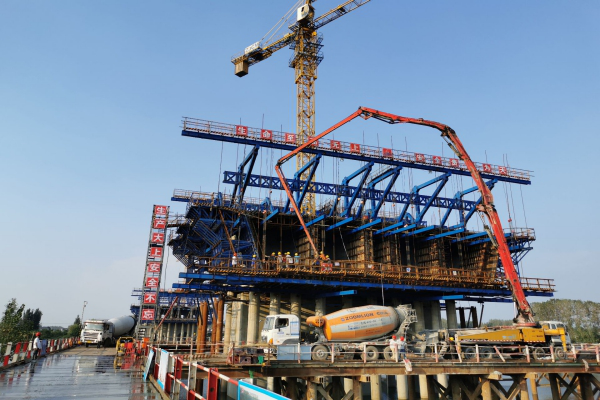

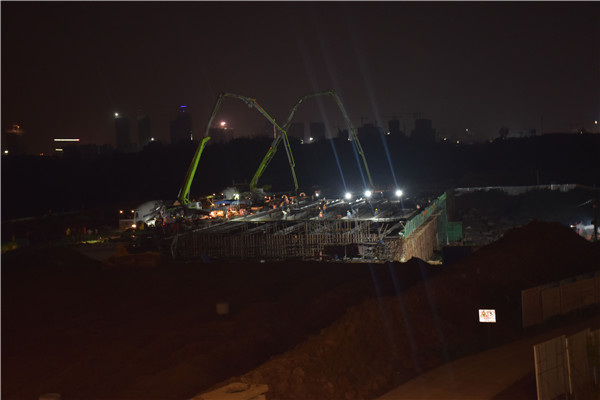

明光市嘉山大道上跨高速公路橋項目連續多天上演“奮戰雨天,鏖戰黑夜”的搶工景象。二季度計劃產值2160萬元,實際完成產值2863.91萬元,完成132.58%。主橋承臺施工計劃工期65天,實際工期42天,比計劃提前22天。

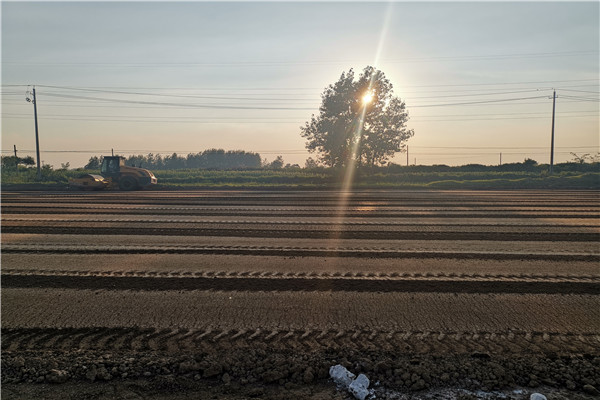

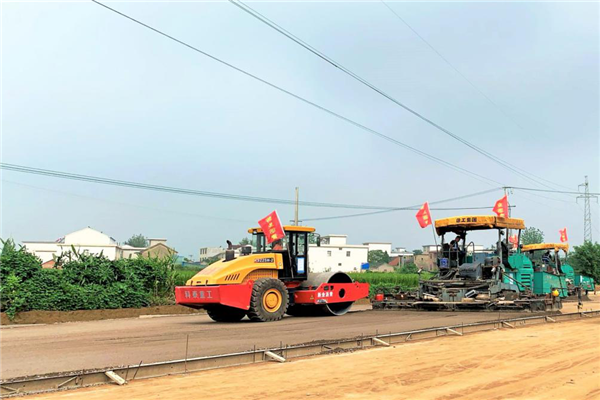

S210和城段改建工程倒排工期,提前謀劃,8月計劃產值1274萬元,實際完成產值1388萬元,完成109%,實現滿產超產目標。

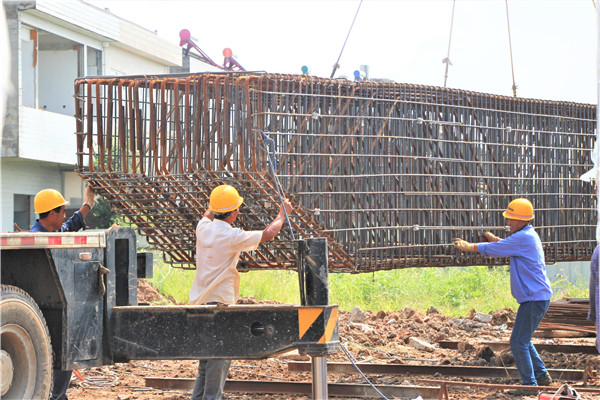

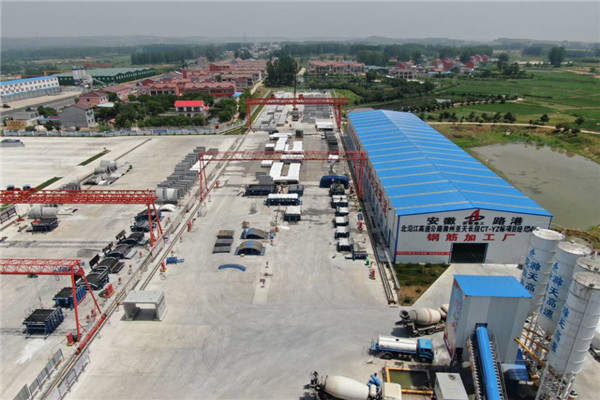

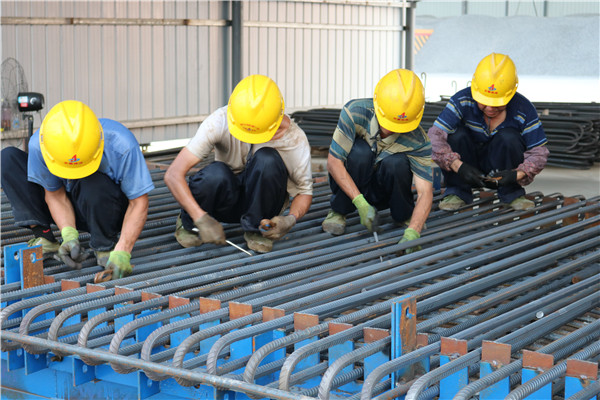

8月13日,滁天預制標項目較節點目標提前了18天完成合同內工程量拱涵預制的50%。8月15日,項目部較節點目標提前16天完成合同內工程量圓管涵預制。8月23日,項目部較節點目標提前8天完成合同內工程量箱涵預制的50%,獲得項目辦獎金。

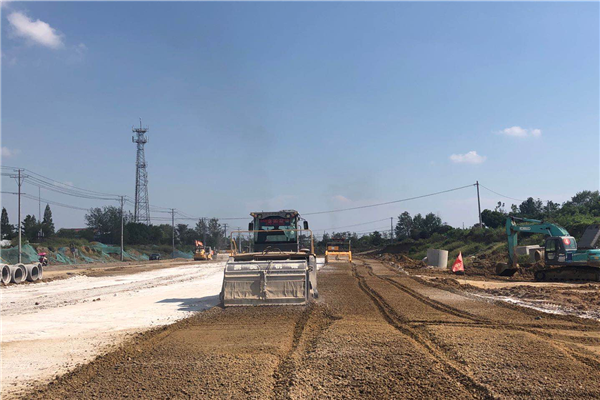

興業大道項目先后克服工期緊張、施工難度大、周邊環境復雜等不利因素,積極協調各方,解決技術難題、組織分配勞務資源,晝夜加班加點,以工程質量為重點,以安全生產為保證,充分調動職工積極性,8月計劃產值915.66萬元,實際完成產值1507.71萬元,超出計劃64.7%。

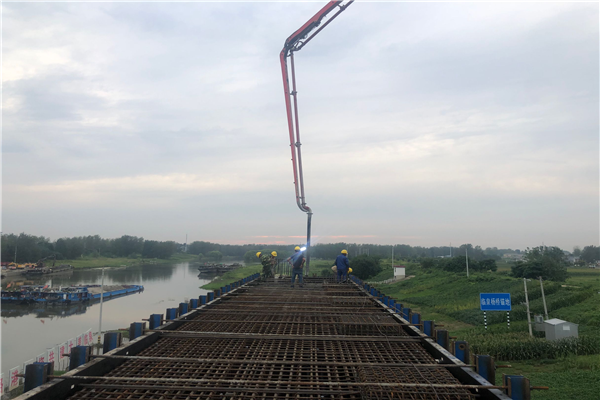

S237項目面對0#塊施工技術難度大、工序復雜、資金緊張、洪水侵襲、高溫天氣等難題,調整思路、科學組織,在8月27日完成全線橋體1號塊施工,主橋懸澆施工正式邁入正軌。
橋頭集項目利用晴好天氣,開啟“搶晴天”模式,全面開啟橋面施工作業,北半幅橋梁主體施工順利完成。
8月26日,S328項目全體員工冒著酷暑,順利完成9#帽梁澆筑,標志著工程正式進入主橋鋼結構施工階段。

引江濟淮工程北緯二路橋項目作為國家重點建設項目,先后解決了人員緊缺、機械周轉不及時、施工現場路面情況差等諸多問題。以超額完成產值為目標,加強技術創新,8月計劃產值500萬元,實際完成產值506萬元,超出計劃1.2%。
財院路、蘭鳳路、龍騰路道路工程施工項目8月份計劃產值263.5萬元,實際完成產值269.3萬元,超產5.8萬元。
泗縣2020年農村公路擴面延伸工程2標段8月計劃產值1755.88萬元,實際完成產值2560.40萬,完成計劃的145.82%。
