為貫徹落實集團、公司2022年“項目基礎管理年”文件要求,市政分公司積極響應,強化科學管理,明確目標責任,狠抓工作落實,全力推動“基礎管理年活動”走深走實。

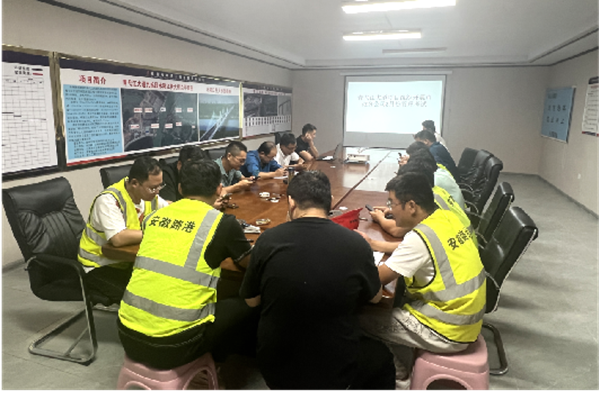

加強黨建引領,夯實管理基礎。扎實推進黨支部標準化規范化建設,堅持不懈抓基層、打基礎、固根本,不斷提升黨建工作效能。一是通過抓好“三會一課”、組織專題學習和規章制度上墻等形式,提升各項管理制度的普及率、知曉率和執行力;二是強化內部管理,明確目標任務,制定“基礎管理年”活動實施方案,以目標倒逼進度、以時間倒逼責任,推進各項工作任務落實落細;三是每月更新月度管理考試題庫,對制度宣貫學習內容查缺補漏。通過考試筑牢知識“地基”,促進理論知識向能力的轉化。
堅持精準施策,著力提質增效。蕪合項目加大成本管理,提高工序有效銜接,實現成本結余130萬元。S311項目在簽訂材料采購合同時,充分考慮供貨偏差與供貨質量,明確由項目部提供主材類型。在《橋梁工程勞務分包合同》中約定鋼材、商品混凝土損耗率,使鋼材、商混損耗大幅降低。文忠路項目施工過程中,將樁基永久和臨時護筒相結合,節約鋼護筒費用150萬元。

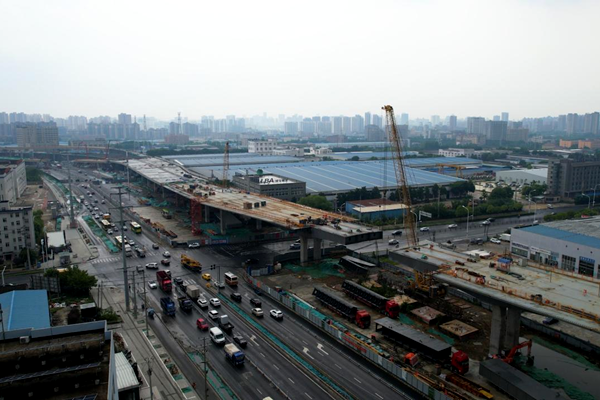

持續技術攻關,加快項目建設進程。聚焦項目技術質量管理各項工作,廣泛開展技術攻關活動。一是積極開展QC課題研究,著力解決施工過程中各種難點、痛點、堵點問題;二是成立技術攻關小組,將天水路跨地鐵站連續變截面箱梁頂推施工變更為懸拼施工,節省費用62萬,節約工期3個月;三是運用BIM技術模擬演示,推進項目快速生產。文忠路項目運用BIM技術反復推敲,確定了“7+4+82”作業法,減少了鋼箱梁在頂推施工狀態下結構變形的可能性,提高了頂推施工效率。
建全考核機制,加強日常管理。堅持把考核監督工作抓在日常、嚴在經常。一是組織開展大宗材料“日報備周匯總月分析”模式,明確責任、專人管理、現場記錄、定期考核,嚴控現場大宗材料進出。二是每月召開項目成本分析會,分析、交流各項目成本管理經驗,營造了良好的探討、分析氛圍;三是將績效考核與問題整改、項目管理“回頭看”以及經營風險隱患排查相結合,形成工作合力,推動制度落實。
自活動開展以來,市政分公司以“質量月”“安全月”“勞動競賽”等活動為契機,多舉措,多步驟,多方法齊頭并進,各項工作順利進行。下一步,分公司將持續發力,不斷創新舉措,確保分公司管理水平更上一個臺階。
